    集團要聞
    【城投集團民生實事項目集錦二】—— 水上新村惠民路小學項目

     水上新村惠民路小學項目


           項目概況






           水上新村小學(惠民路實驗小學)項目被列入鹽城市2021年市級重大工程,位于亭湖區(qū)文峰街道境內,占地面積約34.5畝,總建筑面積2.48萬平米,其中地上面積約2萬㎡,地下面積約4256㎡(含人防面積約1721㎡),新建教學綜合樓、行政綜合樓、藝體中心等4幢建筑,總投資14223萬元,2021年開工建設,計劃2022年竣工交付。




    項目進展情況






           2022年3月7日取得施工許可證。

           北側教學樓:已完成三層結構面施工,正在進行四層柱鋼筋綁扎。

           南側教學樓:正在進行一層結構施工。

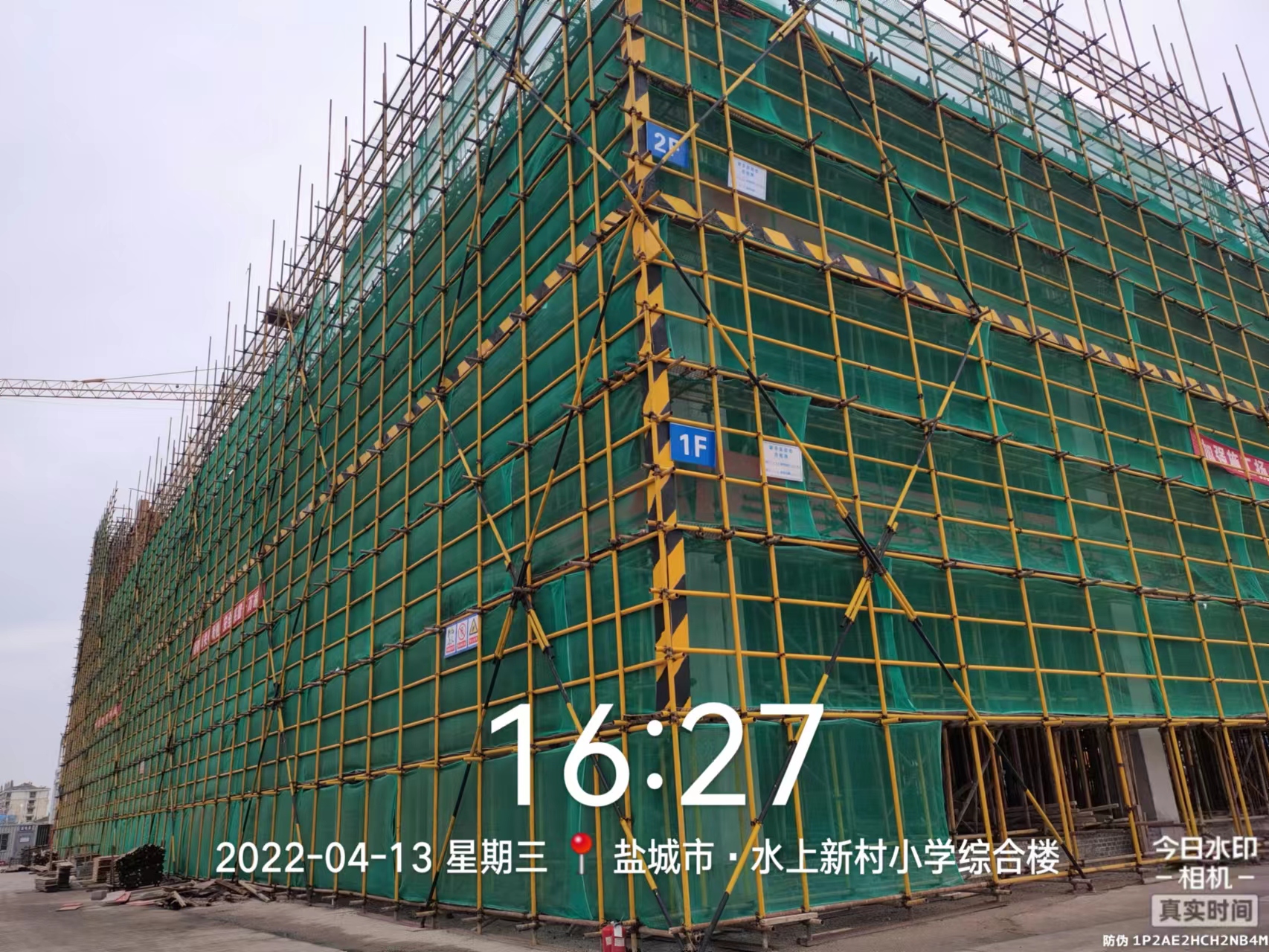

           綜合樓:1-3軸已完成三層結構面施工,正在進行四層模板搭設;4-10軸已完成三層結構面施工,正在進行四層柱鋼筋綁扎。

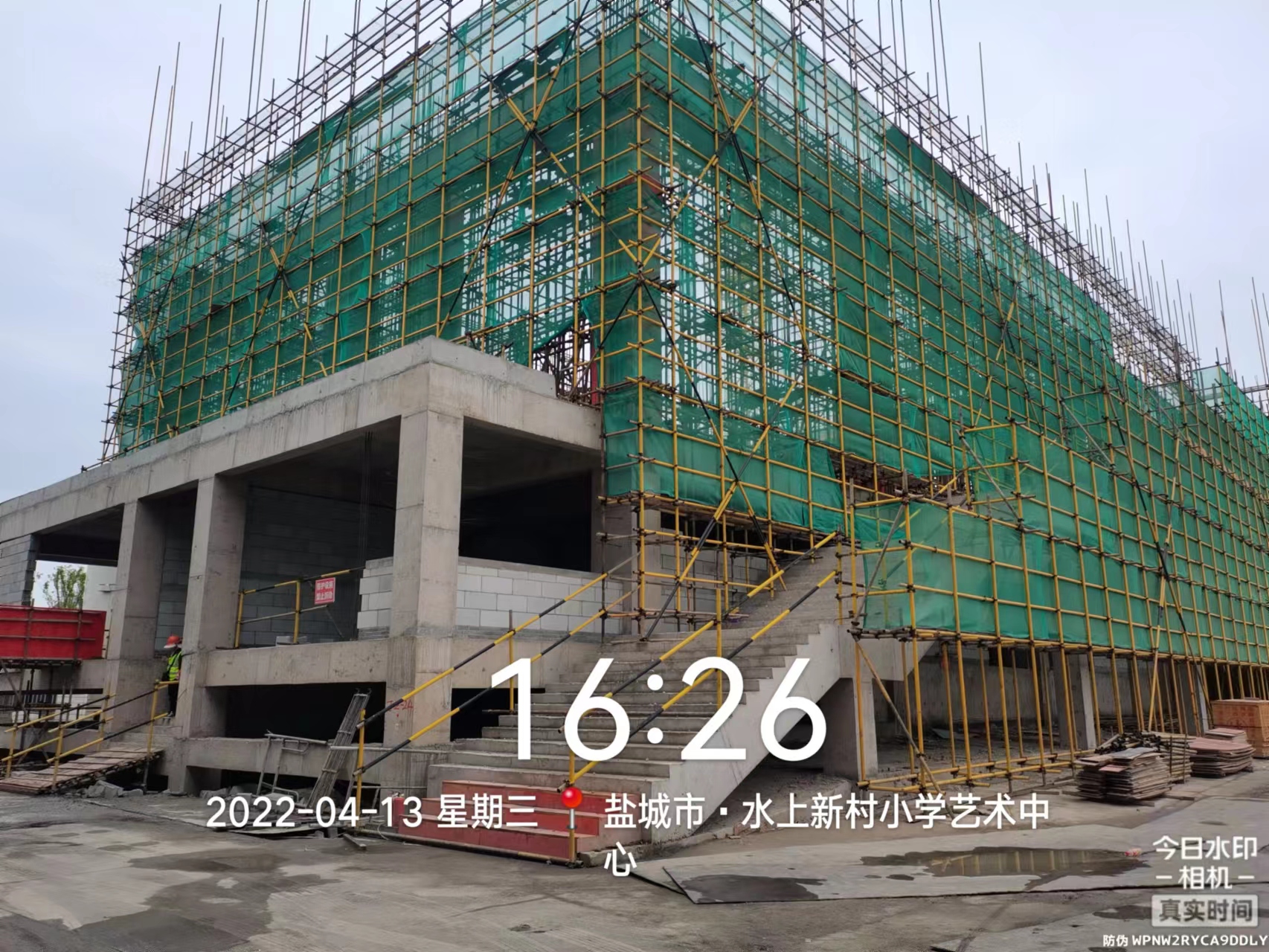

           藝體中心:已完成+8.3米結構層施工,正在進行三層柱鋼筋綁扎。






    項目實施情況




           鹽城城投項目管理公司致力于打造精品工程,搶抓春季施工黃金期,常態(tài)化做好疫情防控,嚴把質量安全關,高標準、高要求推進項目建設,目前已累計完成投資3033萬元,計劃5月底主體驗收,確保8月30日竣工交付。

    鹽城城投訂閱號
